「復興市民まちづくり」創刊号表紙
長田区日吉町6丁目/復興区画整理区域内共同化一番乗りをめざして
『復興再建共同化住宅 サンコート鷹取』の事例
まちづくり(株)コー・プラン 吉原 誠
1.地域の概要
長田区日吉町6丁目は、 震災復興区画整理区域内の中で先頭を走ってきた鷹取東第一地区のほぼ中央北側に位置する。
位置図2.事業の経過
1996年4月21日、 東尻池町7丁目立江地区共同建替での公団との基本協定の締結を見学した後、 長田区日吉町6丁目の人達と初めて会った。3.事業の特徴
この事業は、 14名の地権者が、 集約換地を受けた土地を一度、 ディベロッパーである住宅・都市整備公団に売り渡し、 公団が建設した共同住宅の床(従前敷地の約1.2倍)を譲り受けるというグループ分譲制度を活用した「等価交換」方式を採用している。
仮換地指定図

計画敷地周辺図4.建築計画概要
この建物は、 なるべく低層とし、 周辺環境への日影などの影響を抑えている。
5.今後の展開
現在、 この「サンコート鷹取」以外にもこの鷹取東地区には、 いくつかの共同化の計画が進行中である。
1)土地の評価額の算定
などが挙げられる。
2)公団との基本協定の締結
3)建物竣工後の管理形態の確立
4)換地処分の際の清算金の問題
5)保留床の処分方法の確定

配置図・1階平面図

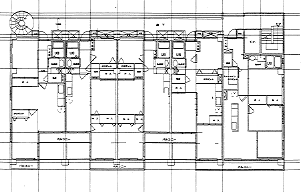

基準階平面図
「復興再建共同化住宅サンコート鷹取」完成イメージ模型
長田区日吉6丁目共同建替え参加者の方々
建替敷地での記念撮影
INFORMATION
神戸まちづくり協議会連絡会 ホームページ開設
3月20日(木)に阪神・淡路コミュニティ基金から連絡会のまちづくり団体にパソコン21台が贈呈されることになりました。
http://www.marin.or.jp/machiren/
です。災害復興公営住宅第3次募集始まる
コレクティブ・ハウジング事業推進応援団は手分けをして姫路や加古川方面、 西神NNT、 長田区や灘区など仮設住宅の住民の方々に、 全国で初めての試みの公営コレクティブ・ハウジング、 一般の公営住宅におけるグループ募集及びペットと共に住む住宅などの新しい制度について独自の『出前説明会』を行いました。
仮設住宅での『出前説明会』の様子定期借地権の活用による住宅再建に関する研究会
<第2部>4名によるシンポジウム
<第3部>パネルディスカッション
“いどばたフォーラム”
「地震死傷者問題に関する学際シンポジウム」
1.基調講演
「世界の地震と人的被害」塩野計司(長岡高専)
「集団災害と救急医療」鵜飼卓(大阪市総合医療センター)
2.テーマ別報告・討論(各部門5名による報告と討議)
<1部>何が起きたのか(被害の実態)
<2部>何が生死を分けたのか(被害の原因)
<3部>どうすれば死傷を軽減できるか(予防と事後対応)
3.総括と今後の展望
TEL.078-803-1017 FAX.881-3921 E-mail:kaz@arch.kobe-u.ac.jp
